El presupuesto del electricista tiene una particularidad que ningún otro oficio comparte: casi todo lo que hace está reglamentado por el REBT, y buena parte de sus trabajos termina en un papel oficial — el certificado de instalación eléctrica, el famoso « boletín ». Eso convierte el presupuesto en algo más que una oferta de precio: es el documento donde se pacta quién tramita qué, qué normativa se aplica y qué certificados se entregan. Un presupuesto de electricidad sin partida de certificado, o mudo sobre la habilitación del instalador, es una fuente segura de sorpresas — para el cliente y para el profesional.

Esta página te ofrece una plantilla de presupuesto de electricidad completa y personalizable, organizada como el oficio piensa: por circuitos. Y repasa las reglas del juego en 2026: la habilitación de instalador en baja tensión (REIE) y cuándo es obligatoria, el certificado de instalación (CIE) y su tramitación ante industria, el IVA reducido del 10 % en viviendas, la partida estrella de los últimos años — el punto de recarga del vehículo eléctrico —, las urgencias y el desistimiento, y las garantías. Con Charta, generas cada presupuesto en segundos desde tu plantilla, y el cliente firma el « Conforme » desde su móvil.

Ver todas las plantillas

No es un archivo Word para descargar. Esta plantilla se genera y se personaliza gratis en la aplicación: la adaptas a tus necesidades, directamente online.

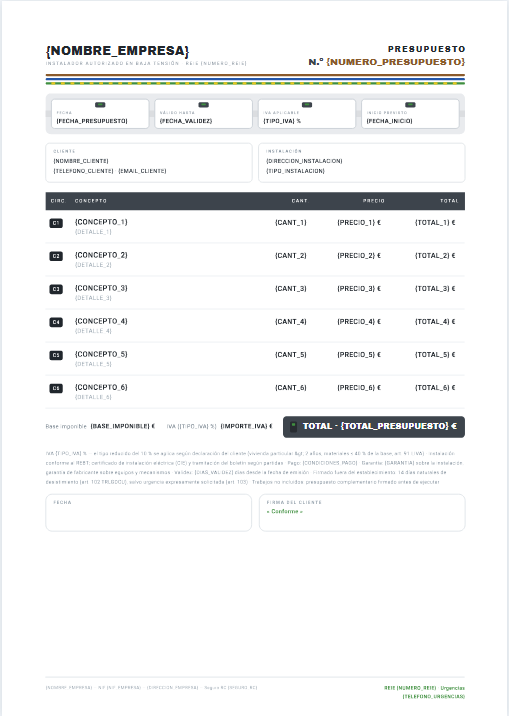

Vista previa de la plantilla

La plantilla adopta la estética del cuadro eléctrico: los datos clave (fecha, validez, IVA, inicio) en módulos tipo carril DIN, la triada de colores normalizados fase-neutro-tierra como separador, las partidas numeradas por circuitos (C1, C2…) con el certificado de instalación como partida propia, los totales en « módulo general » y la aceptación « Conforme » con fecha y firma. Todo prerredactado con variables.

El presupuesto del electricista: precio + normativa + papeles

Como todo presupuesto, el de electricidad se convierte en contrato con la firma del cliente: precio, partidas y plazos quedan fijados. Pero en este oficio el documento pacta además dos cosas que en otros no existen: la conformidad reglamentaria (la instalación se ejecuta conforme al REBT — Reglamento Electrotécnico para Baja Tensión — y sus instrucciones técnicas) y los papeles que el cliente recibirá al final: certificado de instalación, memoria o proyecto según el caso, y la tramitación ante el órgano de industria de la comunidad autónoma.

La regla práctica: todo lo que genera un trámite se presupuesta como partida propia. El certificado de instalación tiene su línea; la legalización de un aumento de potencia, la suya; el proyecto de un local, la suya. Así el cliente ve lo que paga, y tú no « regalas » horas de gestiones que nadie ha valorado.

💡 Para recordar

Un presupuesto que menciona tu número de empresa instaladora habilitada (REIE), el REBT y la entrega del certificado no solo informa: te diferencia inmediatamente del competidor sin habilitación que trabaja « sin papeles ».

Instalador autorizado y REBT: quién puede hacer qué

Las instalaciones eléctricas de baja tensión deben ser ejecutadas por empresas instaladoras habilitadas, inscritas en el registro de su comunidad autónoma (el número REIE que figura en el presupuesto). La habilitación cubre categorías distintas — básica (IBTB) para viviendas y pequeños locales, especialista (IBTE) para instalaciones singulares —, y trabajar sin ella en instalaciones sujetas al reglamento constituye una infracción de la normativa industrial.

TrabajoQué exige
Nueva instalación o modificación relevante en viviendaEmpresa habilitada + certificado de instalación (CIE)
Sustitución del cuadro, ampliación de circuitosEmpresa habilitada + CIE de la modificación
Aumento de potencia con adecuación de la instalaciónCIE en vigor — la distribuidora lo exigirá
Local de pública concurrencia, instalaciones singularesProyecto técnico + inspección inicial (OCA) según el caso
Pequeñas reparaciones (mecanismo, luminaria)Sin trámite — pero la buena práctica sigue siendo el profesional habilitado

El certificado de instalación eléctrica (CIE) — el « boletín » — es el documento que la empresa habilitada emite y registra ante industria al terminar. Sin él no hay alta de suministro nueva, ni aumento de potencia, ni regularización posible: es la partida más importante del presupuesto que no pesa ni un kilo.

El contenido del presupuesto, circuito a circuito

Además del contenido general de todo presupuesto (identificación, número, fecha, validez, total con IVA), el de electricidad se estructura mejor por circuitos y unidades de instalación:

  • El cuadro eléctrico: sustitución o adecuación, con el detalle de protecciones (ICP, diferenciales, PIAs) y el número de módulos.
  • Las líneas y circuitos nuevos o renovados: sección del conductor, canalización, longitud estimada.
  • Los puntos de luz y mecanismos: número, serie y acabado pactados (la serie del mecanismo es el « modelo de grifo » del electricista — nómbrala).
  • Las tomas y circuitos dedicados (cocina, horno, lavadora, aire acondicionado).
  • El certificado de instalación (CIE) y su tramitación, como partida propia.
  • En su caso, el punto de recarga del vehículo eléctrico: preinstalación o instalación completa (ITC-BT-52).
  • La mano de obra — por horas con tarifa indicada, o por partida cerrada — y el desplazamiento.

Y el espacio de aceptación con fecha y firma — el « Conforme » que convierte la oferta en contrato, en papel o desde el móvil, con el mismo valor legal.

IVA de la electricidad: 10 % o 21 %

SituaciónTipo aplicable
Renovación de la instalación en vivienda de un particular (> 2 años, materiales ≤ 40 % de la base)10 %
Misma obra con materiales > 40 % (ej. domótica o mecanismos de gama alta con poca mano de obra)21 %
Local comercial, oficina, nave21 %
Punto de recarga en vivienda o garaje privado de un particular (mismas condiciones del art. 91)10 % si cumple los requisitos

La regla del 40 % de materiales merece atención especial en electricidad: un cuadro completo con protecciones de marca, o una instalación domótica, pueden hacer bascular toda la operación al 21 %. Calcula la proporción antes de ofertar el tipo reducido, y recoge en el presupuesto la declaración del cliente sobre el uso particular y la antigüedad de la vivienda — tu protección si Hacienda pregunta. La plantilla la incluye.

Urgencias, desistimiento y garantías

Urgencias y desistimiento de 14 días

El presupuesto firmado en el domicilio del cliente — fuera del establecimiento — abre el derecho de desistimiento de 14 días naturales (art. 102 TRLGDCU). Las reparaciones urgentes expresamente solicitadas (una avería que deja la vivienda sin luz) quedan excluidas (art. 103): haz constar esa solicitud por escrito junto al presupuesto. Para el resto de trabajos, no conviene empezar antes de que venza el plazo salvo solicitud expresa de ejecución inmediata firmada.

Garantías

El profesional responde de la correcta ejecución de la instalación, y los materiales y mecanismos gozan de la garantía frente a consumidores más la del fabricante. Indica en el presupuesto la garantía que ofreces sobre tu instalación — « 2 años sobre la instalación » es el estándar — separándola de la de los equipos: una PIA defectuosa de fábrica no es tu avería.

⚠️ El CIE protege también al instalador

El certificado registrado deja constancia oficial del estado de la instalación que entregaste. Ante una reclamación años después — o un siniestro con el seguro por medio —, es la prueba de que tu trabajo cumplía el reglamento el día de la entrega.

Por qué gestionar tus presupuestos de electricidad con Charta

El electricista repite la misma estructura de presupuesto obra tras obra: los mismos circuitos, las mismas menciones REBT, la misma partida de certificado — cambian el cliente, las cantidades y las series de mecanismos. Con Charta, tu plantilla se convierte en un modelo con variables: cada nuevo presupuesto se genera en segundos, con la habilitación, las condiciones y el IVA correcto en su sitio.

El cliente firma el « Conforme » desde su móvil — también la solicitud de intervención urgente cuando toca — y todo queda archivado con fecha y hora. Los presupuestos complementarios de los imprevistos siguen el mismo circuito, y tu historial te dice qué está pendiente, aceptado o caducado, cliente por cliente.

Crea y envía un presupuesto de electricidad en 4 pasos

1
Recupera la plantilla
Importa la plantilla de presupuesto de electricidad desde la biblioteca de Charta: estructura por circuitos, menciones REBT y variables ya preparadas.
2
Personaliza tu base una sola vez
REIE, seguro de RC, tarifa, condiciones de pago y garantía: se guardan en la plantilla para todos tus presupuestos.
3
Genera el presupuesto de la instalación
Cliente, dirección, circuitos y partidas — incluido el certificado (CIE) como partida propia: los totales con IVA se calculan mediante variables.
4
Haz firmar el « Conforme » online
El cliente firma desde su móvil; el presupuesto queda archivado con fecha y hora, listo para encadenar con la obra y el certificado.

Preguntas frecuentes sobre el presupuesto de electricidad

¿Qué es el boletín eléctrico (CIE) y cuándo hace falta?

El certificado de instalación eléctrica es el documento que la empresa instaladora habilitada emite y registra ante el órgano de industria de la comunidad autónoma al terminar una instalación nueva o una modificación relevante. Es imprescindible para dar de alta un suministro, aumentar la potencia o regularizar una instalación antigua. Presupuéstalo como partida propia: es un trabajo real de tramitación.

¿Cualquiera puede hacer una instalación eléctrica?

No. Las instalaciones sujetas al REBT deben ser ejecutadas por empresas instaladoras habilitadas en baja tensión, inscritas en el registro (REIE) de su comunidad autónoma. Las pequeñas reparaciones (sustituir un mecanismo, una luminaria) no exigen trámite, pero la instalación y modificación de circuitos sí. Indica tu número REIE en el presupuesto: es tu mejor carta de presentación.

¿Cuándo se aplica el IVA del 10 %?

En renovaciones y reparaciones en viviendas de particulares terminadas hace más de 2 años, cuando los materiales aportados no superan el 40 % de la base imponible (art. 91 LIVA). Cuidado con los cuadros completos y la domótica: si el material pesa más del 40 %, toda la operación tributa al 21 %. Recoge en el presupuesto la declaración del cliente sobre el uso y la antigüedad de la vivienda.

¿Cómo presupuesto un punto de recarga de vehículo eléctrico?

Con sus dos variantes claras: preinstalación (canalización desde el cuadro o el contador hasta la plaza) o instalación completa del punto conforme a la ITC-BT-52, con su protección dedicada y, en su caso, el certificado correspondiente. En comunidades de propietarios, el propietario debe comunicar la instalación a la comunidad, pero no necesita su autorización para una plaza de uso privado.

¿Qué garantía tiene una instalación eléctrica?

El instalador responde de la correcta ejecución conforme al REBT — el estándar del sector es garantizar la instalación 2 años —, y los materiales (protecciones, mecanismos, luminarias) tienen la garantía frente a consumidores más la del fabricante. El certificado registrado documenta además el estado conforme de la instalación el día de la entrega: consérvalo.

¿Puede el cliente desistir después de firmar?

Si el presupuesto se firmó en su domicilio, el consumidor dispone de 14 días naturales para desistir (art. 102 TRLGDCU). Las reparaciones urgentes expresamente solicitadas — una avería que deja sin suministro — quedan excluidas (art. 103): haz constar esa solicitud por escrito. Para trabajos no urgentes, espera el plazo o haz firmar la solicitud de ejecución inmediata.

¿Debo detallar los circuitos en el presupuesto?

Sí — es la manera natural y la más protectora de presupuestar electricidad: cada circuito o unidad (cuadro, líneas, puntos de luz, tomas, dedicados) con su cantidad y precio. Un « instalación eléctrica completa: 4.800 € » sin desglose es indefendible si surge una discusión sobre lo incluido. Nombra también la serie de mecanismos pactada.

¿Esta plantilla es gratuita y está actualizada a 2026?

Sí. La plantilla de presupuesto de electricidad y esta guía son accesibles gratuitamente en la biblioteca de Charta e integran las reglas vigentes: REBT y habilitación REIE, certificado de instalación, IVA reducido del art. 91 LIVA, punto de recarga (ITC-BT-52), urgencias y desistimiento, garantías. La generación en serie, la firma electrónica y el seguimiento están disponibles en los planes de pago (desde 15 €/mes). Para situaciones particulares, se recomienda la revisión por un profesional del derecho.
